El proyecto presidencial de la refinería de Dos Bocas costó ya, en pesos pagados, 175 mil 771 millones de pesos que es el 82% del avance financiero e la obra. Los defensores de la 4T tienen como frase favorita que es un mejor proyecto que el de Calderón, cuando la realidad es que AMLO usó como base ese mismo proyecto.

La razón por la que el gobierno de Calderón no siguió con el proyecto fue porque no había las condiciones económicas suficientes para hacerlo, de cualquier forma, el proyecto sobrevivió hasta diciembre de 2012 cuando la administración de Enrique Peña Nieto lo revisó y mantuvo hasta 2013.

Te puede interesar: Aguas Profundas | Un pleito de 50 mil millones y 400 demandas

Se pagaron, para ese entonces, unos 105 millones de pesos por la barda más mil 500 millones de pesos por 700 hectáreas en la zona cercana a Tula, que se le pagaron al gobierno de Hidalgo.

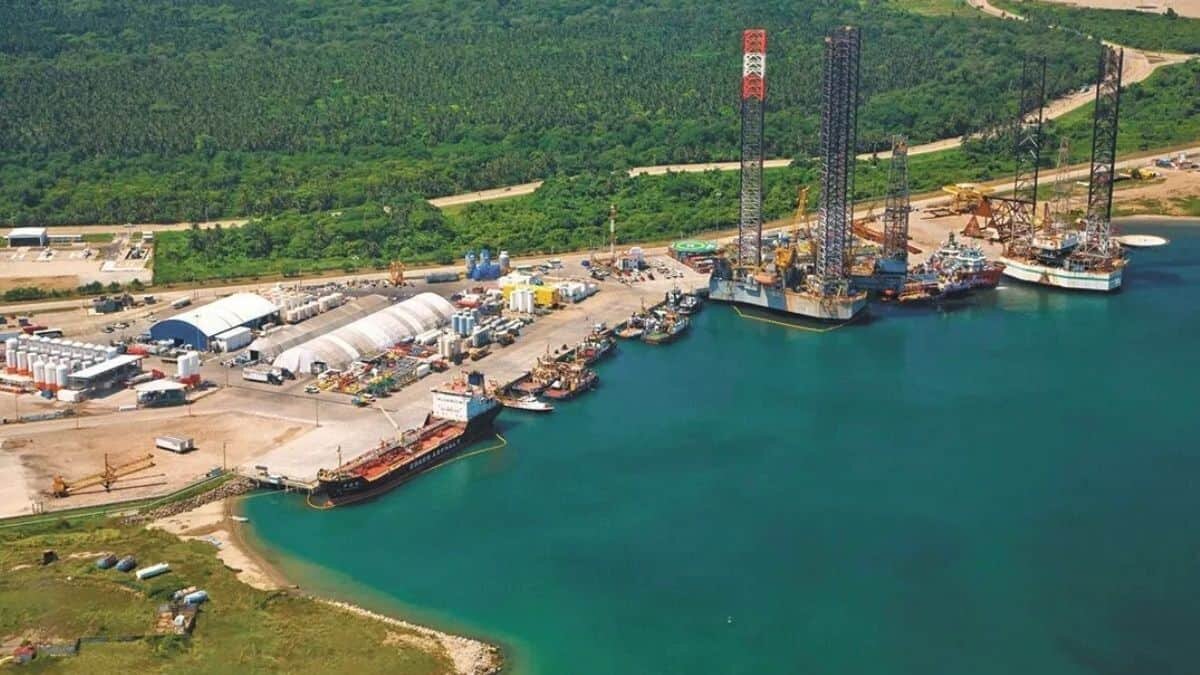

La refinería Dos Bocas dice el presidente será inaugurada el 2 de julio. Para ese entonces, de acuerdo con el cronograma disponible, la refinería se habrá construido en tres años y medio, un tiempo record sin duda; con un costo de 9 mil millones de dólares, algo que todavía falta de ajustar porque, la realidad que se presenta incluso en sus propias métricas es que hacen falta todavía mucho para alcanzar la meta.

AMLO aseguró que no se trata de un decreto sino de un acuerdo entre dependencias para avanzar en los proyectos de la 4T.

Según Pemex, la terminación mecánica de la refinería va a estar lista en julio próximo, que es cuando se pasan a precomisionamiento y arranque. En ese sentido, el avance que reporta ICA es del 82%, Samsung reporta 78% de avance, Techint tiene un reporte del 60% y el de Proyecta/idinsa es del 67%.

Los especialistas dudan de estos números, pero, más allá de estos reportes. Es prácticamente imposible hacer los montajes, con la precisión y seguridad requerida, en dos meses.

Ninguno de estos números nos dice que la refinería esté probando equipos completos, ya sea nacionales o extranjeros, el avance total en la tubería, por ejemplo, es del 44%, es decir, falta mucho más de la mitad. En el caso de cable el avance es del 5%, en acero estructural tiene 76% y en concreto 80%. con esos números no se puede llegar a creer que puedan probar los equipos y menos que funcionen comercialmente ya no digamos este año, el 2023.

El gasoducto es de 65.6 kilómetros y ya tienen 65% de avance, le falta por ejecutar el tramo que va de Cactus a Cunduacán, y esa parte va a tardar por lo menos un año más. Lo que ya está terminado es lo que va de la refinería Dos Bocas a Cunduacán. Pueden ser hasta buenos números, pero difícilmente se puede hablar de que estarán listas el 2 de julio próximo.

Aguas Profundas | La crisis presupuestal de Dos Bocas

Te podría interesar: Aguas Profundas | Deer Park, la negociación de Elvira

La administración del proyecto está tomando muchos riesgos para avanzar y entregar las mejores cuentas posibles al presidente. El acueducto está en un avance del 92%, pero se requieren más de tres meses de pruebas que se harán hasta que se termine la obra de 28 kilómetros de largo. Lo que se va a tener completo es lo del interior de la refinería.
